Наши заказчики любят работать по T&M. Рассказываем, почему иногда лучше выбрать Fixed Price

AGIMA6 декабря 2024Виталий·New Business Director

Виктор, New Business Director AGIMA, сравнивает модели T&M и Fixed Price на примере разработки цифрового продукта. Выбор зависит от определённости требований, допустимого риска, скорости изменений и готовности заказчика участвовать в управлении.

Коротко

УсловиеЧаще подходит
Требования меняются по ходу работыT&M
Объём и критерии приёмки можно зафиксироватьFixed Price
Нужна постоянная продуктовая командаT&M или ретейнер
Критичен заранее утверждённый бюджетFixed Price с управлением изменениями

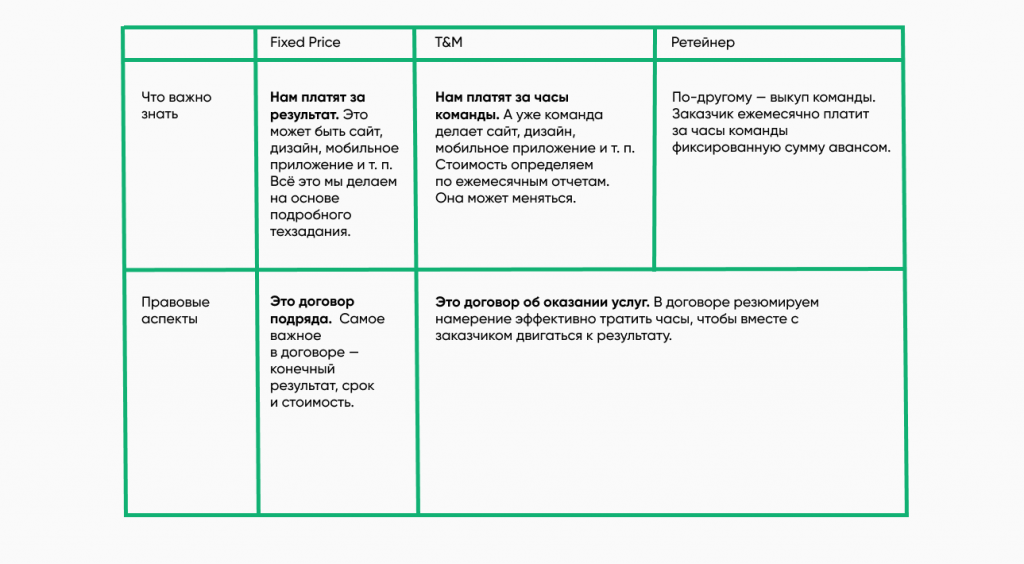

Связь моделей Retainer, T&M и Fixed Price

По внутренним данным AGIMA на момент подготовки исходной статьи в 2024 году 52% проектов шли по Time and Materials, остальные — по Fixed Price. Это срез портфеля агентства, а не рыночная статистика. Кажется, выбор очевиден: T&M гибче, ставка ниже, требования можно менять. Но на новых проектах эта гибкость иногда становится дорогой. Покажу на одном условном, но типичном проекте.

Где возникает ловушка

Заказчик часто выбирает T&M по двум причинам:

  1. Можно менять требования. В начале проекта не всегда понятно, каким должен быть результат. Хочется довериться команде и донастроить продукт по ходу работы.
  2. На старте дешевле. Ставка в T&M в среднем ниже примерно на 15%.

Проблема в том, что низкая ставка не равна низкому бюджету. Если границы продукта не зафиксированы, команда тратит часы на поиск решения, переделки и согласование новых идей. Сначала это выглядит как свобода. Потом — как перерасход.

Главная мысль: T&M хорош, когда продукт уже живет и его нужно развивать итерациями. Для запуска нового сложного проекта Fixed Price часто безопаснее: он заставляет раньше договориться о границах, приоритетах и цене ошибки.

Вводные: один проект, две модели

Возьмем средний проект: нужно разработать веб-сервис, мобильное приложение и личный кабинет. Еще нужна сервисная шина, чтобы связать продукт с существующей информационной системой заказчика.

Сравним путь заказчика по этапам: от пресейла до запуска.

ЭтапЧто важно для бюджета
ПресейлНасколько подробно команда оценила объем работ
Предпроектное обследованиеКакие требования нашли и что решили не делать
Проектирование и дизайнСколько гипотез ушло в макеты и ТЗ
РазработкаСколько переделок появилось из-за плавающих границ
ЗапускВо сколько обошлась первая версия продукта

1. Пресейл: T&M выглядит легче

На пресейле Fixed Price кажется тяжелым. Команда долго уточняет требования, дробит систему на функции и подфункции, раскладывает работу по ролям.

T&M выглядит проще: есть этапы, месяцы, команда и ориентировочная стоимость.

На этом этапе логика заказчика обычно такая:

Fixed PriceT&M
«Проект понятный. Мы уже провели встречи, описали систему, подготовили документы. Если урезать лишнее, должны уложиться в три месяца».«Документации меньше, ставка ниже, требования можно менять. Подключим сильную команду и тоже уложимся в три месяца».

T&M побеждает по ощущению. Он обещает меньше формальностей и больше свободы. Но часть неопределенности просто переезжает в следующие этапы.

2. Предпроектное обследование: появляются настоящие границы

На ППО команда фиксирует границы системы и собирает приоритизированный бэклог. Это важный момент: ошибка здесь еще дешевая. Чем дальше проект, тем дороже менять решения. Об этом, например, говорят в исследовании Бристольского университета.

После ППО картинка меняется.

Fixed PriceT&M
Что видит заказчикКоманда больше общается, согласует Vision и бэклог, снимает противоречия. Появляются новые требования: интеграции, фичи, ожидания стейкхолдеров. Чтобы сохранить срок, часть скоупа нужно резать.Команда не тормозит на документации. Идеальный дизайн-концепт можно согласовать позже. Стейкхолдеры приносят идеи — берем в работу. До релиза два месяца, пора писать код.
Что происходит с бюджетомБюджет растет, но границы проекта уже видны.Итоговую стоимость все еще трудно назвать. В плохом сценарии она может вырасти вдвое.

Что важно заметить: на Fixed Price неприятные разговоры начинаются раньше. На T&M они часто откладываются — и поэтому становятся дороже.

3. Проектирование и дизайн: свобода начинает стоить денег

На этом этапе команда строит CJM, прототипы и дизайн-макеты. Для Fixed Price прототип обычно детальнее: чем лучше проработаны требования, тем меньше рисков в конце. В работу включаются даже UX-редакторы.

Fixed PriceT&M
Что видит заказчикЗамечания вносятся осторожно. Каждое изменение нужно согласовать: если оно ломает прошлые договоренности, цена растет.Можно пробовать разные варианты дизайна, смотреть на трендсеттеров, приносить идеи стейкхолдеров. Кажется, что в первую версию войдет всё.
Что происходит с бюджетомПоявляется согласованное ТЗ. Оценку можно уточнить: например, проект займет 5000 часов вместо 4000.Команда уже тратит больше часов. Разработчики могут писать код «на заглушках», пока требования меняются. Часть кода потом придется переделывать.

На Fixed Price команда спорит о границах до разработки. На T&M часть споров превращается в оплаченные часы разработки.

4. Разработка: разница становится видимой

Обычно именно здесь T&M-проект переживает кризис.

Fixed PriceT&M
Что видит заказчикДокументов много, допкосты раздражают. Зато разработка идет по согласованному ТЗ.В отчетах виден разрыв с первоначальной оценкой. До запуска месяц, а готовность продукта ниже ожиданий.
Что происходит с бюджетомВыработали 2550 часов, осталось 3000.Выработали на 1000 часов больше, чем планировали. Команда выросла на 4 человека. Бюджет исчерпан, а точного понимания финальной стоимости нет.

Заказчик недоумевает: казалось, всё идет гладко. Проект можно продолжать по T&M, но уже с серьезным выходом за бюджет. В такой ситуации часто приходится переходить на Fixed Price: фиксировать требования, закрывать лишнее и доводить первую версию до релиза.

5. Переломный момент: T&M превращается в Fixed Price

Когда команда переходит с T&M на Fixed Price, бюджет выглядит так:

Fixed Price с началаT&M → Fixed Price
Выработали 2550 часов, осталось 3000.Команда уже больше, часть требований выявлена, задачу поняли лучше. Но сделано мало. Чтобы закончить, нужно еще 4200 часов.

То есть Fixed Price все равно появляется. Разница только в том, когда именно: до разработки или после дорогого периода неопределенности.

6. Запуск: считаем часы и деньги

К концу проекта получается такая картина:

МодельПредоценкаФактический объемЧто изменилось
Fixed Price4000 часов5500 часовКоманда не изменилась, объем уточнили и зафиксировали
T&M → Fixed Price3000 часов7600 часовКоманда выросла на треть, часть часов ушла на поиск решения и переделки

Переведем часы в деньги. Возьмем усредненные ставки: 2600 ₽/час по T&M и 3000 ₽/час по Fixed Price.

МодельСтавкаКак меняется стоимостьИтог
Fixed Price3000 ₽/часРастет постепенно, затем фиксируется~15 млн ₽
T&M → Fixed Price2600 ₽/час на T&M-этапеНа старте дешевле, затем резко растет~20 млн ₽

T&M в примере выходит примерно на 5 млн ₽ дороже. Это около 30% сверху.

Да, T&M-проект может получиться более продуманным и красивым: команда успела проверить больше идей, учесть больше бизнес-требований, сильнее понравиться стейкхолдерам. Вопрос в другом: стоят ли эти улучшения дополнительных 5 млн ₽. В нашем примере — нет.

На что лучше потратить разницу

Я бы потратил эти 5 млн ₽ не на бесконечное расширение первой версии, а на Soft Launch.

Сценарий может быть таким:

  1. Выпускаем первую версию продукта для ограниченной аудитории.
  2. Отмечаем пользователей, которые попали в запуск.
  3. Собираем обратную связь: качественное исследование, опросы или глубинные интервью.
  4. Исправляем ошибки и усиливаем то, что оказалось полезным.
  5. Постепенно расширяем аудиторию: через рассылку по старой базе, новую версию продукта или возможность откатиться на старый интерфейс.

Так бюджет работает на реальный пользовательский опыт, а не только на идеи внутри проектной команды.

Когда выбирать Fixed Price, а когда T&M

СитуацияЛучше подходит
Нужно запустить первую версию сложного продуктаFixed Price
Важно рано зафиксировать бюджет и скоупFixed Price
Продукт уже работает, нужно развивать его итерациямиT&M
Требования постоянно меняются, а бизнес готов платить за поискT&M
Команда и заказчик пока не договорились о границахСначала обследование, потом выбор модели

Вывод

T&M не плохой, и Fixed Price не волшебная таблетка. Это инструменты для разных ситуаций.

Если продукт новый, сложный и бюджет ограничен, Fixed Price помогает раньше увидеть границы и принять неприятные решения до того, как они превратятся в дорогую разработку. Если продукт уже запущен и команда осознанно покупает гибкость, T&M может быть удобнее.

Главное — не путать низкую ставку с низкой стоимостью проекта.
